【國慶獻禮】廣西來賓抽水蓄能電站主變室首層開挖下游側導洞順利貫通
來源:二公司 作者:張琪 攝影:張琪、蘇宸 時間:2025-10-09

10月4日,廣西來賓抽水蓄能電站主變室首層開挖下游側導洞順利貫通,精準開挖至設計長度,標志著主變室首層開挖全面達到設計要求,為工程建設按下“加速鍵”。

主變室下游側導洞作為主變室整體開挖的關鍵組成部分,其規格與上游側導洞保持一致,為10米寬×10米高。在開挖過程中,項目部采取主變上游側導洞開挖超前30米~50米,下游側擴挖錯距跟進的方式,不僅有效提升了主變室開挖效率,更為后續主體工程的擴挖施工、精準控制奠定了堅實基礎,對保障主變室整體結構穩定性和施工安全性意義重大。

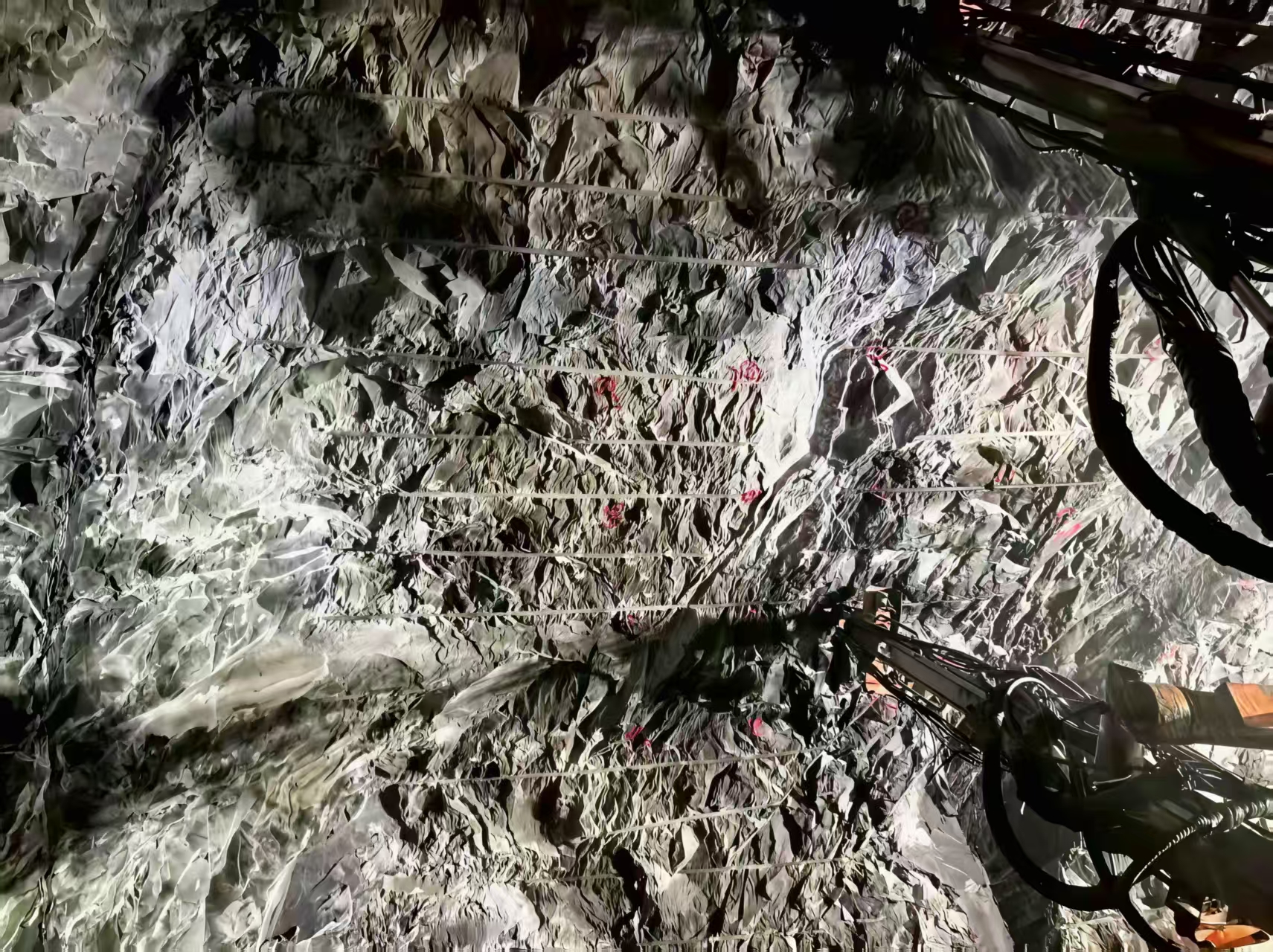

面對主變洞“140.5米長×20米寬×21.7米高”的龐大體量,下游側導洞開挖過程中,項目團隊遭遇復雜地質與施工難題的雙重考驗。洞室周邊巖層存在多處破碎帶,地下水滲流現象明顯,且施工空間有限、通風條件差,進一步加劇了施工難度。為攻克難關,項目團隊延續創新攻堅精神,在沿用超前地質預報技術的基礎上,通過數字化模擬分析,精準預判地質變化趨勢。針對爆破施工,項目團隊采用“分區微差控制爆破”技術,將爆破震動效應降低至最低限度;同時,優化洞內通風、排水系統,增設大功率降塵設備和除濕裝置,改善作業環境。在支護環節,采用混凝土與預應力錨索相結合的復合支護體系,大幅增強圍巖承載能力,并利用監測系統實時采集數據,實現施工全過程動態管控。

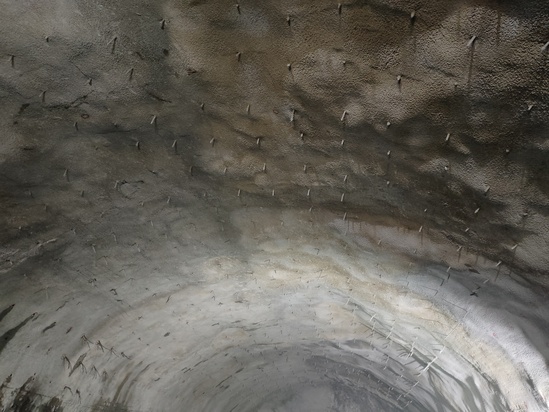

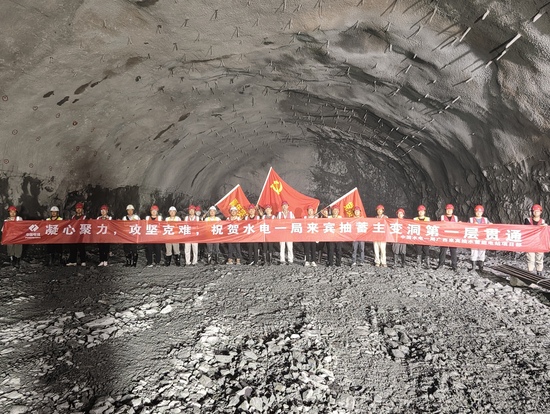

下游側導洞的順利貫通,不僅使主變室首層開挖完整閉合,更以其優良的開挖成型質量——洞壁平整、超欠挖控制精準,獲得業主、監理等高度贊譽,為后續主變室中層開挖等關鍵工序創造了有利條件。下一步,項目部將以此為契機,持續深化安全質量標準化管理,優化施工組織方案,加大技術創新與人才投入力度,以更堅定的決心、更高效的行動,全力推進主變室及輸水發電系統工程建設,為廣西來賓抽水蓄能電站早日建成投產筑牢根基。
