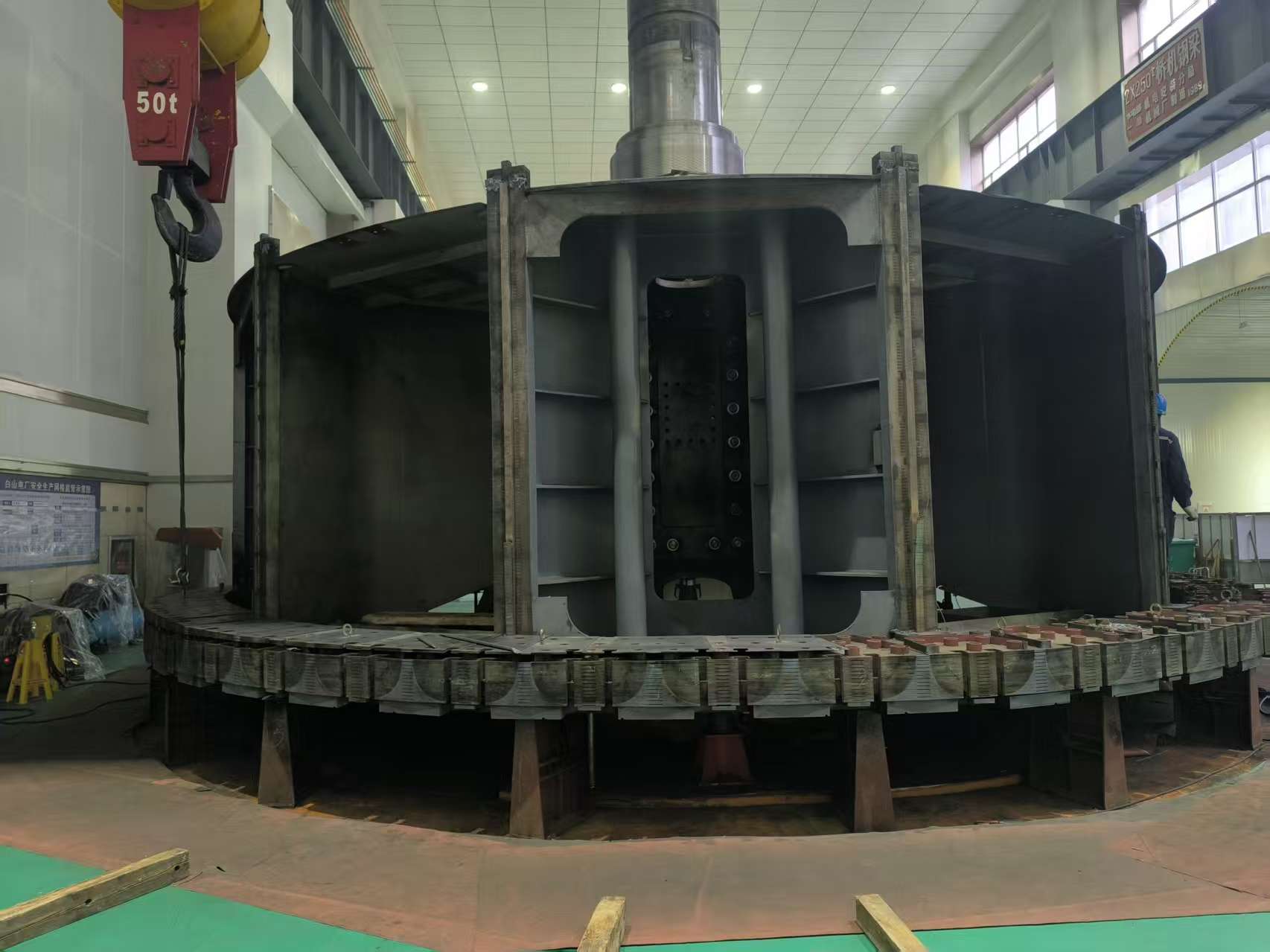

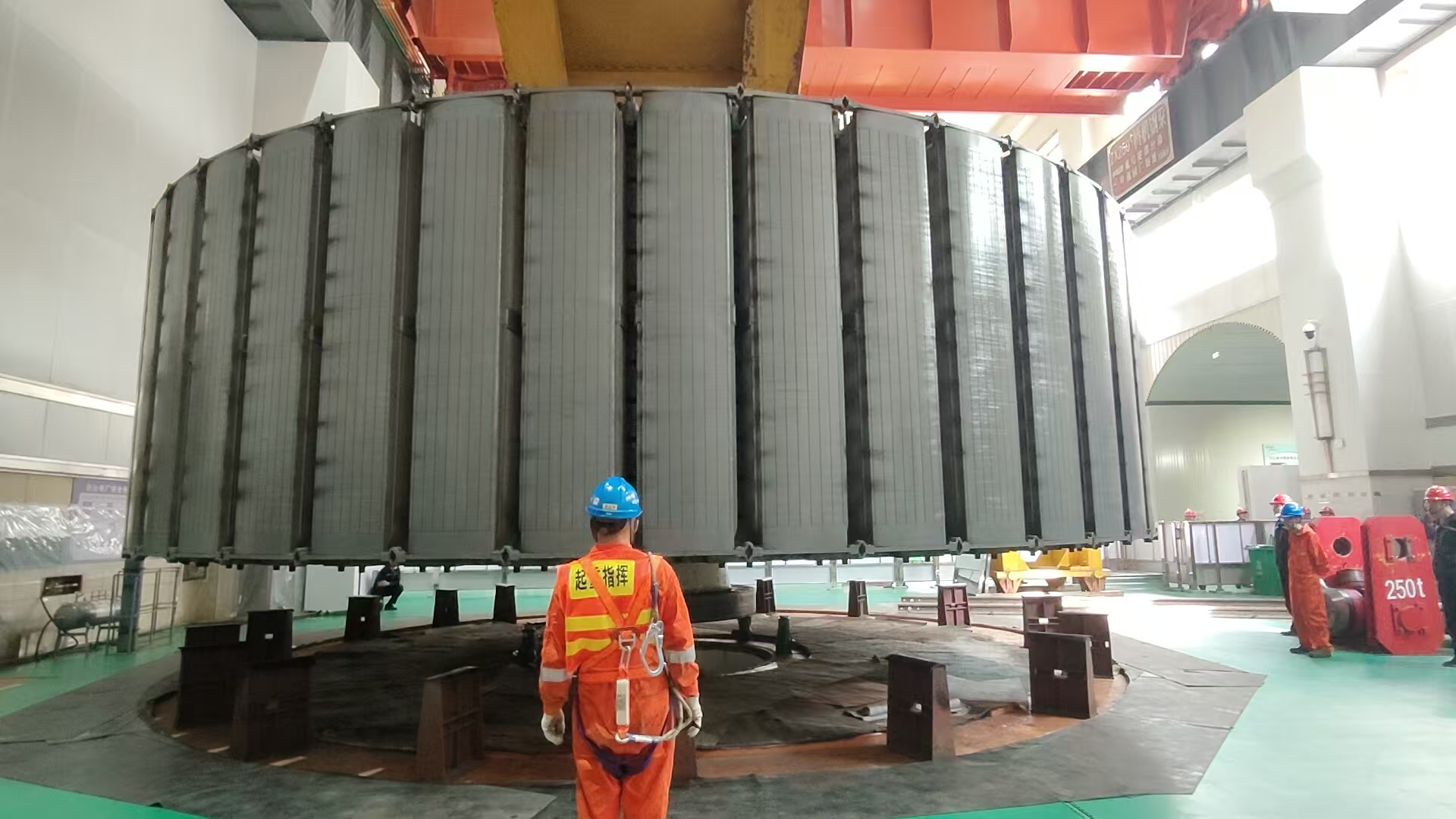

10月10日,由水電一局機電檢修運維公司承修的白山二期5號發電機改造項目傳來捷報,定子吊出、轉子吊出、水輪機拆卸及發電機整體拆機等四大核心節點任務全部圓滿完成。標志著改造工程正式從拆機階段邁入新設備安裝籌備關鍵期,為后續工期推進筑牢基礎。 白山電站二期5號發電機改造項目啟動以來,機電檢修運維公司始終嚴守安全與質量雙重底線,每日開展班前安全技術交底,對拆解設備實行“一人一責”保管制度,為關鍵部件采取防磕碰、防受潮保護措施,保障設備后續處置規范有序。 轉子精準吊出。轉子作為發電機核心部件,不僅重量大,且磁極與定子鐵芯間的間隙極小,吊裝難度極高。項目部提前多次召開專項方案論證會,安排專職監護人員實時監測關鍵數據,最終實現轉子平穩吊離機坑,精準控制吊裝誤差。 定子安全起吊。針對定子體積大、起吊受力復雜的特點,項目部采用分瓣吊裝技術,通過智能傳感器全程追蹤應力變化,確保起吊過程平穩無變形。 水輪機順利拆解。依托水電一局在白山電站多年改造積累的成熟技術經驗,項目部對水輪機轉輪等關鍵部件實施精細化拆解,同步完成零部件檢測與數據留存建檔,為新設備安裝提供精準參數支撐。 發電機整體拆機。嚴格遵循先電氣后機械原則,有序完成二次設備拆除、勵磁系統拆解等多項子任務,全面清理相關線路,實現設備拆解完好率100%。 拆機收官只是階段性勝利,新設備安裝才是決定改造質量的關鍵戰役。水電一局檢修團隊將繼續發揚“五特”精神,嚴格遵循國網新源技術標準,優化工序銜接計劃,全面啟動新設備安裝工作,為囯網新源綠色低碳發展注入新動能。 |
||
