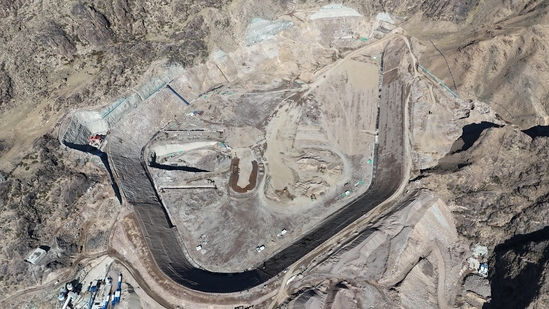

9月30日,由水電一局承建新疆哈密抽水蓄能電站再傳捷報:上水庫48倉連接板混凝土澆筑按期全部完成。這一關鍵結構的完工,標志著這座“超級水電寶”建設邁入加速推進的新階段。 48倉連接板如同水庫的“筋骨連接件”,將分散的壩體結構連為整體,對防滲和穩定性至關重要。每倉連接板澆筑需經過基礎清理、止水安裝、模板組立等12道工序,單倉混凝土工程量約39.89立方米,48倉累計完成工程量約1539立方米。 連接板混凝土強度等級為C30W12F400,在高溫季節澆筑,采用“加冰拌和”的方案,混凝土出機口溫度始終控制在15℃以下,入倉溫度控制在18℃以下;澆筑前鋪設2cm水泥砂漿墊層,結合插入式振搗器分層振搗,確保混凝土密實度達標。 止水系統安裝則是質量控制的關鍵。48倉連接板共鋪設近500米止水銅片,施工中采用“雙焊固定+槽內填塞”工藝:銅片搭接長度嚴格控制在20毫米以上,經試焊合格后方可實焊,“鼻頭”槽內填塞氯丁橡膠棒并密封,有效避免砂漿堵塞影響變形適應能力。 下一步,建設團隊將全力推進上水庫庫周排水廊道襯砌施工,同步開展庫周面板混凝土施工,力爭2026年底完成上水庫主體工程。這座“超級水電寶”的每一步推進,都在為西北能源轉型注入強勁動力。 |
||||
