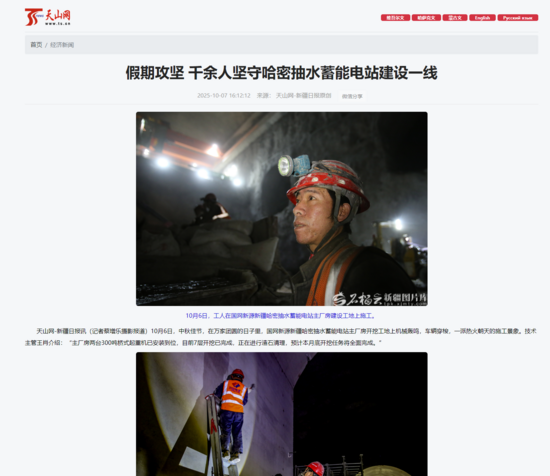

10月6日,中秋佳節,在萬家團圓的日子里,國網新源新疆哈密抽水蓄能電站主廠房開挖工地上機械轟鳴,車輛穿梭,一派熱火朝天的施工景象。技術主管王肖介紹:“主廠房兩臺300噸橋式起重機已安裝到位,目前7層開挖已完成,正在進行渣石清理,預計本月底開挖任務將全面完成。” “這個假期,工地共有1600多名建設者堅守崗位,50多個作業面同步推進,全面掀起施工高潮。”國網新源新疆哈密抽水蓄能電站機電部主任劉小偉說。隨著氣溫逐漸轉涼,項目部科學統籌,倒排工期,全力推進施工進度,確保在入冬前完成關鍵節點目標,為后續混凝土澆筑和機組安裝打下堅實基礎。 哈密抽水蓄能電站總投資82.3億元,設計安裝4臺30萬千瓦可逆式水泵水輪發電機組,總裝機容量120萬千瓦,計劃于2028年全面建成投產。項目年設計發電量達13.68億千瓦時,投運后每年可節約標準煤約23.9萬噸,減少二氧化碳排放59.6萬噸,對助力實現“雙碳”目標具有重要意義。 作為新疆重點能源項目,該電站將有效提升區域電網調節能力,平抑風電、光伏等新能源出力波動,增強“沙戈荒”大型新能源基地電力外送的穩定性,成為保障新疆送端電網安全運行的“超級穩定器”。 目前,項目各方正協同推進,嚴把安全關、質量關,全力保障工程按計劃節點穩步推進,為構建新型電力系統、推動區域能源綠色轉型注入強勁動能。
|
||||
